Kabelverbinding Wateringen

In verband met de toekomstige verbreding van de N211 en de komst van een verdiepte tunnelbak nabij Wateringen heeft A. Kwakernaak als onderaannemer van Van Gelder in opdracht van Westland Infra diverse kabelverleggingen uitgevoerd. Naast de verleggingen is er ook een nieuwe verbinding aangelegd naar de waterzuivering Delfluent.

Opdrachtgever:

Westland Infra (uitgevoerd als onderaannemer voor Van Gelder)

Projectperiode:

September 2023 – Maart 2024

Projectomschrijving:

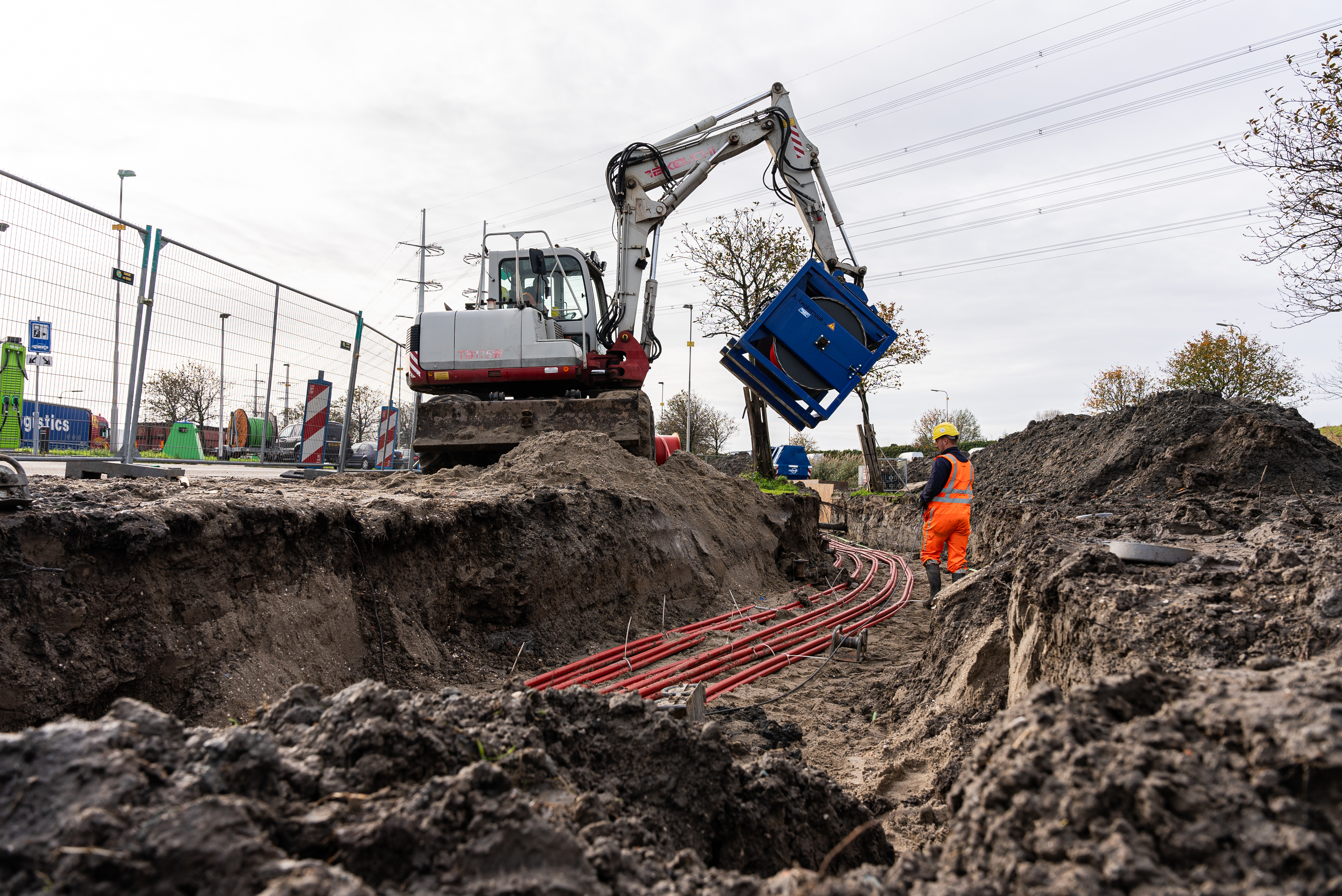

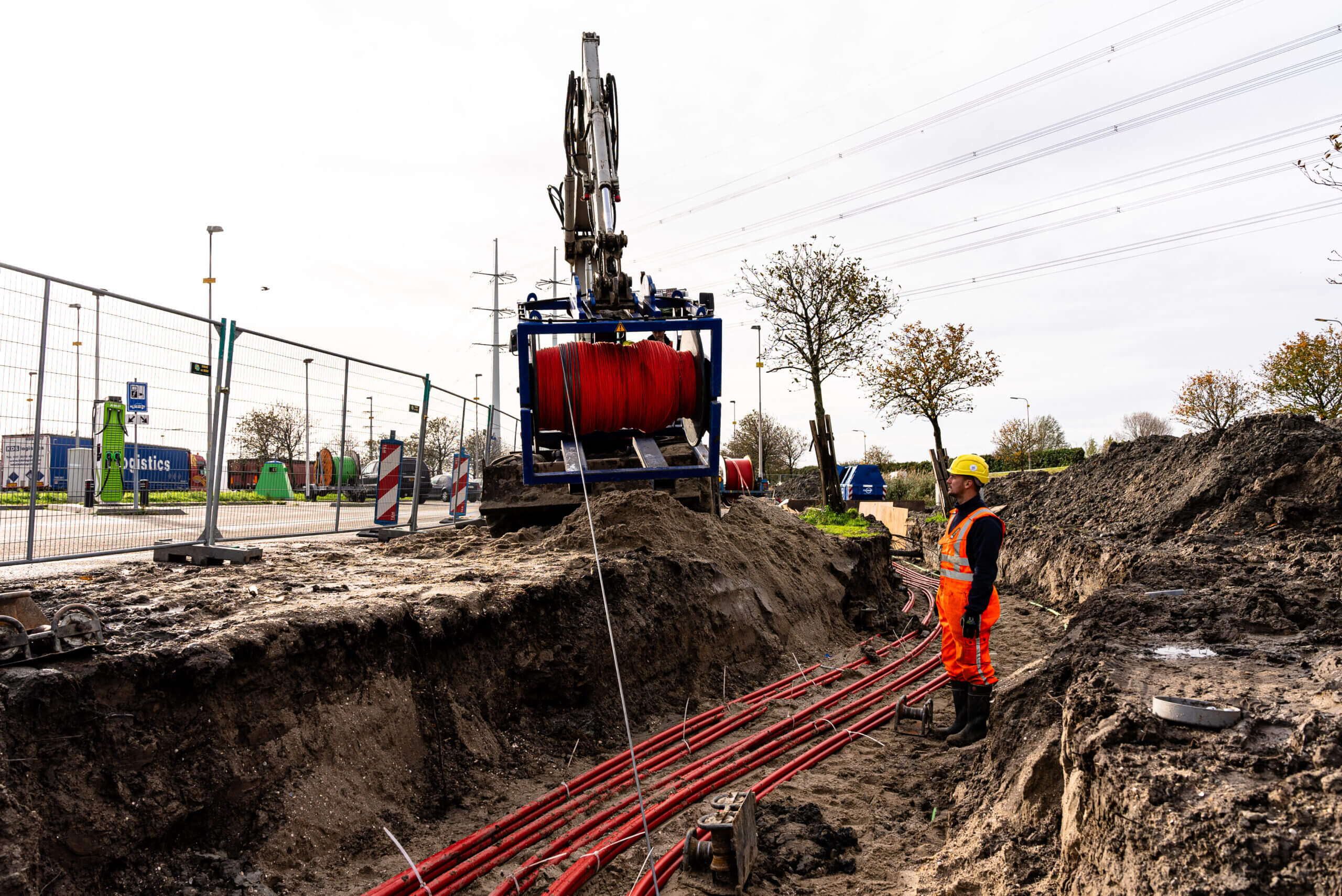

Dit project betrof de omlegging van kabels en de aanleg van nieuwe kabels voor de verbreding van de N211. Daarnaast werden er boringen uitgevoerd om ruimte te maken voor een toekomstige verdiepte tunnelbak. Het project omvatte tevens de aanleg van nieuwe kabelverbindingen naar de waterzuiveringsinstallatie Delfluent. Door de complexiteit van de werkzaamheden, waaronder het correct plaatsen van kabels in een specifieke volgorde, was een nauwkeurige planning en uitvoering noodzakelijk.

Uitdagingen en Oplossingen:

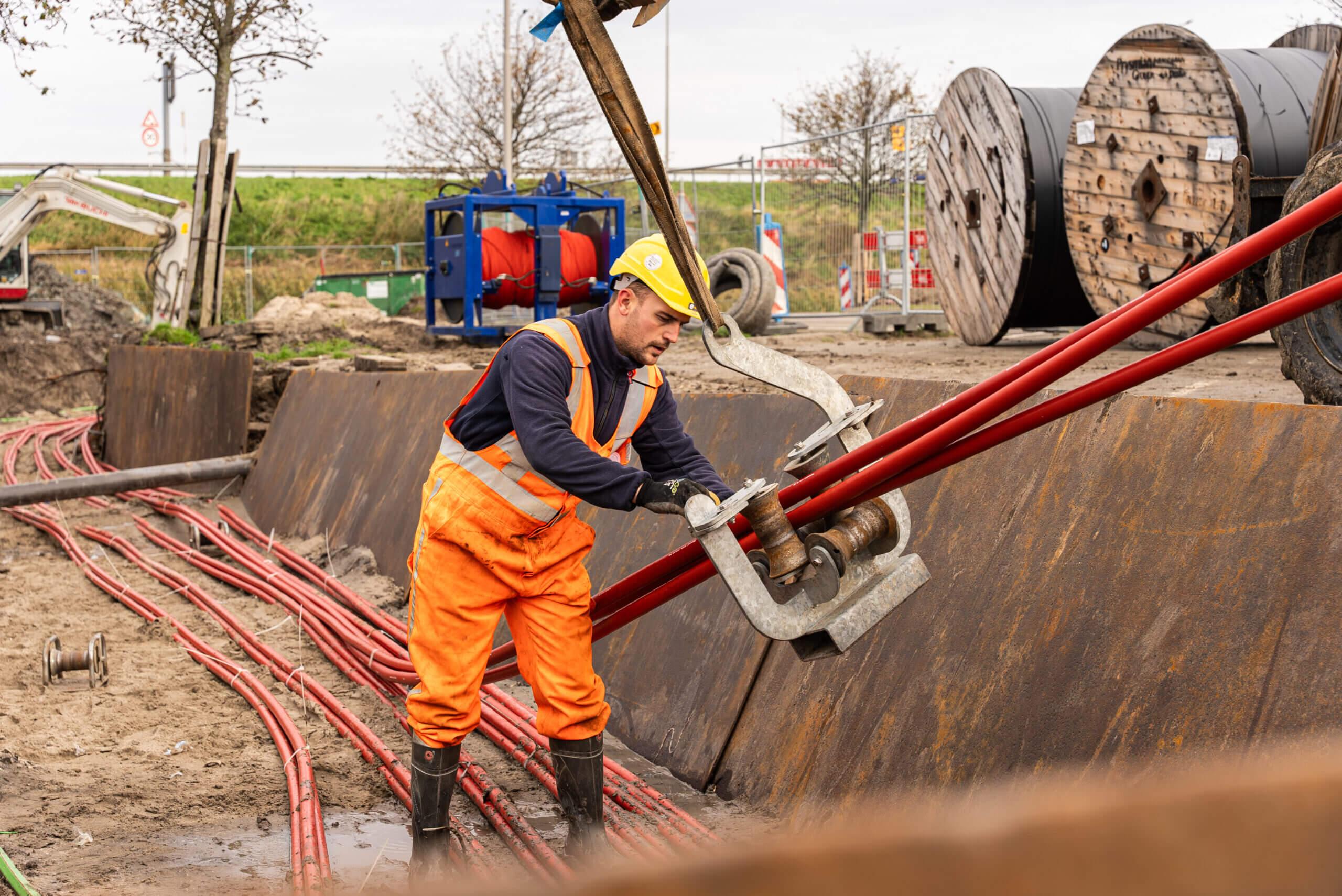

De grootste uitdaging was de tijdsdruk: de eerste kabeltrek moest eind september 2023 klaar zijn, voordat het stookseizoen van de tuinbouwbedrijven begon en daarmee het stroomnet moeilijk kon worden geschakeld. Ook het weer speelde een rol, aangezien de winter bijzonder nat was, wat het werk bemoeilijkte. Het aanleggen van een sleuf tussen een sloot en een geluidswal vereiste zorgvuldige planning, aangezien we later niet meer met zware machines bij de sleuf konden komen. Verder waren er veel boringen en kabels voor verschillende opdrachtgevers die in de juiste volgorde moesten worden gelegd. Om deze uitdagingen aan te pakken, hebben we mede ’s nachts gewerkt om bestaande kabels langs de N211 te verwijderen en werden er diverse optimalisaties toegepast, zoals het omleggen of inkorten van boringen.

Onze Meerwaarde:

Onze meerwaarde lag in de optimalisatie van de werkprocessen, waarbij we creatieve oplossingen zochten voor het omgaan met de beperkte ruimte en de uitvoering van boringen. Door het voortraject goed te plannen en de benodigde aanpassingen snel door te voeren, konden we de werkzaamheden efficiënt en volgens de strikte planning uitvoeren. We hebben ook door praktische toevoegingen over de inhoud van het werk meegedacht met Van Gelder, wat het werk extra uitdagend maakte.

Machines en Materieel:

Voor dit project zijn diverse machines ingezet, waaronder:

  • 3-tons Takeuchi
  • 3,5-tons Takeuchi
  • 9-tons Takeuchi
  • Doosan 140
  • Hitachi ZX 130
  • Hitachi ZX 140 rupskraan

Veiligheid, Duurzaamheid en Omgeving:

Vanwege de natte winter en de korte dagen moesten we extra maatregelen treffen om de veiligheid te waarborgen. Rijplaten werden glad door de regen, dus we hielden de platenbanen schoon en zorgden ervoor dat medewerkers goed zichtbaar waren met reflecterende kleding. Deze maatregelen waren essentieel voor de veiligheid van het team en het behoud van de werkomstandigheden in de uitdagende weersomstandigheden.

Waar we trots op zijn:

We zijn trots op de manier waarop we dit project hebben aangepakt, ondanks de complexiteit en de druk om op tijd te leveren. De nauwe samenwerking met Van Gelder en de manier waarop we gezamenlijk oplossingen hebben gevonden voor de vele boringen en kabeltrekken waren cruciaal voor het succes van het project. Het was geen standaardwerk en vereiste de nodige creativiteit en samenwerking om fouten te voorkomen en alles goed te plannen. Onze rol als adviseur binnen het team van Van Gelder, waar praktische kennis soms ontbrak, was een waardevolle bijdrage aan het succes van dit project.
